Phó Tổng Giám đốc EVNNPT chủ trì cuộc họp- Ảnh:VGP/ Toàn Thắng
Ông Bùi Văn Kiên, Phó Tổng giám đốc Tổng công ty Truyền tải điện quốc gia (EVNNPT), Trưởng Ban Chỉ đạo điều hành các dự án giải tỏa công suất NMĐ Nhơn Trạch 3, 4 của Tổng công ty vừa chủ trì cuộc họp rà soát tiến độ cụm dự án truyền tải giải tỏa công suất Nhà máy điện Nhơn Trạch 3 và Nhơn Trạch 4.
Đây là các dự án trọng điểm, có vai trò quan trọng trong việc giải tỏa công suất NMĐ Nhơn Trạch 3 và NMĐ Nhơn Trạch 4, tăng cường liên kết lưới, truyền tải công suất phục vụ phát triển kinh tế - xã hội các tỉnh khu vực phía Nam, trong đó có tỉnh Đồng Nai. Khi các dự án đi vào hoạt động sẽ góp phần đảm bảo an ninh năng lượng và tăng nguồn thu ngân sách cho địa phương.
Tham dự cuộc họp có lãnh đạo Ban QLDA các công trình điện miền Nam (SPMB), Ban QLDA Truyền tải điện (NPTPMB), Công ty Truyền tải điện 4, lãnh đạo các Ban chuyên môn của EVNNPT.
Dự án vẫn còn vướng về bồi thường giải phóng mặt bằng
Báo cáo tại cuộc họp, đại diện NPTPMB, đơn vị được giao quản lý dự án đường dây 220kV NMĐ Nhơn Trạch 3 - rẽ Mỹ Xuân – Cát Lái cho biết: Dự án đi qua địa phận các xã Phước Khánh và xã Vĩnh Thanh, huyện Nhơn Trạch, tỉnh Đồng Nai và dự kiến hoàn thành trong quý 2/2025. Đến nay, các đơn vị đang triển khi thi công móng và dựng cột, tuy nhiên vẫn còn vướng mắc khi chưa có đơn giá đất và phương án bồi thường.
Đại diện SPMB – đơn vị được giao triển khai 4 dự án ở khu vực này cho biết, dự án đường dây 500kV Nhơn Trạch 4 - rẽ Phú Mỹ - Nhà Bè đã hoàn thành đóng điện cuối năm 2024.

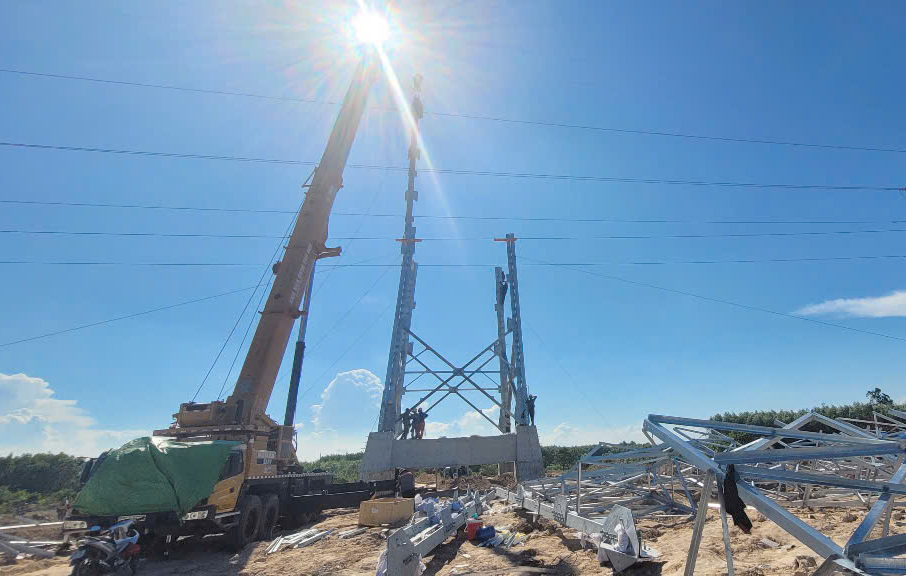

Thi công dựng cột dự án đường dây 220kV NMĐ Nhơn Trạch 3 - TBA 500kV Long Thành - Ảnh: VGP/Toàn Thắng
Đối với dự án đường dây 220kV NMĐ Nhơn Trạch 3 - TBA 500kV Long Thành đi qua huyện Nhơn Trạch và Long Thành. Dự án gồm 87 vị trí móng, trong đó 49 vị trí thuộc đoạn đường dây xây dựng mới, 38 vị trí nằm trùng tim tuyến đường dây hiện hữu. Đến nay, dự án đã đúc móng xong 44/87 vị trí, đang đúc 2 vị trí, dựng trụ được 11 vị trí, đang dựng 7 vị trí.
Dù phấn đấu hoàn thành trong quý 4/2025 nhưng dự án vẫn vướng mắc khi chưa có đơn giá đất cụ thể và chưa có Quyết định phê duyệt phương án bồi thường để chi trả tiền cho các hộ dân. Chưa hoàn thành công tác xác minh nguồn gốc đất. Dự án phấn đấu hoàn thành trong quý 4/2025.
Đối với dự án đường dây 220kV TBA 500kV Long Thành - khu Công nghệ cao có quy mô xây dựng mới đoạn tuyến đường dây trên không và đoạn tuyến cáp ngầm 220kV đi trong Khu Công nghệ cao. Dự án đi trên địa bàn huyện Long Thành, thành phố Biên Hòa - tỉnh Đồng Nai và thành phố Thủ Đức – TPHCM. Dự án đang triển khai các thủ tục để khởi công quý IV/2026 và dự kiến hoàn thành đóng điện quý IV/2027.
Dự án Trạm biến áp (TBA) 220kV Khu công nghiệp Nhơn Trạch và đấu nối phấn đấu hoàn thành trong quý 4/2025, có quy mô 2 máy biến áp 220/110kV - 250MVA, 7 ngăn 220kV, 10 ngăn 110kV, tự dùng từ lưới địa phương và tự dùng từ máy biến áp 220kV. Địa điểm xây dựng xã Phú Hội, huyện Nhơn Trạch, tỉnh Đồng Nai.EVNNPT gắn biển công trình đường dây 220kV Nhiệt điện Hải Dương – Trạm 500kV Phố NốiEVNNPT thi đua 'Vận hành an toàn, ổn định, hiệu quả trong cung cấp điện năm 2025'
